Iperammortamento 2026-2028: guida completa per fotovoltaico, batterie, pompe di calore e investimenti 4.0
Guida completa all'iperammortamento 2026-2028 per imprese: fotovoltaico, accumuli, pompe di calore, EMS, GSE, perizia, calcoli, cumulabilità ed errori da evitare.
Davide
Iperammortamento 2026-2028: guida completa per fotovoltaico, batterie, pompe di calore e investimenti 4.0
Aggiornamento al 09/05/2026: questa guida tiene conto dei contenuti disponibili alla data del 9 maggio 2026, inclusi gli aggiornamenti sul decreto attuativo e sulle procedure operative collegate all'iperammortamento 2026-2028.
L’iperammortamento 2026-2028 è una delle agevolazioni fiscali più rilevanti per le imprese che intendono investire in beni strumentali nuovi, tecnologie 4.0 e sistemi per l’autoproduzione e l’autoconsumo di energia da fonti rinnovabili. La misura consente di maggiorare fiscalmente il costo di acquisizione dei beni agevolabili, aumentando le quote di ammortamento deducibili ai fini delle imposte sui redditi. In pratica, l’impresa non riceve un contributo diretto, ma ottiene un vantaggio fiscale progressivo nel tempo, attraverso una maggiore deduzione dal reddito imponibile IRES o IRPEF.
L’agevolazione interessa due grandi categorie di investimenti:
- beni funzionali alla trasformazione tecnologica e digitale delle imprese secondo il paradigma 4.0;
- beni materiali nuovi destinati all’autoproduzione di energia da fonti rinnovabili per autoconsumo.
Per questo motivo l’iperammortamento 2026 assume un’importanza particolare per investimenti come impianti fotovoltaici, sistemi di accumulo, software EMS, microgrid, sistemi di gestione intelligente dell’energia e, in casi specifici, pompe di calore industriali utilizzate per la produzione di calore di processo.
Attenzione però: non tutti gli impianti fotovoltaici, non tutte le batterie e non tutte le pompe di calore rientrano automaticamente nell’agevolazione. Il decreto attuativo introduce limiti tecnici, massimali di spesa, obblighi documentali e procedure GSE che devono essere rispettati con precisione.
In questa guida analizziamo in modo completo:
- chi può accedere all’iperammortamento;
- quali investimenti sono agevolabili;
- quali aliquote si applicano;
- come funzionano fotovoltaico, batterie e pompe di calore;
- quali sono i massimali di costo;
- come si calcola il beneficio;
- quali documenti servono;
- quali errori possono far perdere l’agevolazione.

Cos’è l’iperammortamento 2026-2028
L’iperammortamento 2026-2028 è una maggiorazione del costo di acquisizione dei beni strumentali nuovi, rilevante esclusivamente ai fini della determinazione delle quote di ammortamento e dei canoni di locazione finanziaria. La disciplina è stata introdotta dalla Legge 30 dicembre 2025, n. 199, commi da 427 a 436, e attuata dal decreto ministeriale MIMIT-MEF del 4 maggio 2026. Il decreto stabilisce le modalità operative di accesso al beneficio, la procedura tramite piattaforma GSE, gli obblighi di comunicazione, la documentazione tecnica e contabile e i controlli successivi.
Il beneficio riguarda gli investimenti completati dal 1° gennaio 2026 al 30 settembre 2028. Ai fini del
decreto, il completamento degli investimenti segue regole diverse a seconda della tipologia di bene:
- per i beni materiali e immateriali 4.0, rilevano le regole generali dell’articolo 109 del TUIR;
- per gli impianti destinati all’autoproduzione di energia da fonti rinnovabili, rileva la data di fine lavori.
L’articolo 109 del TUIR stabilisce, in linea generale, che le spese di acquisizione dei beni mobili si considerano sostenute alla data della consegna o spedizione, salvo che l’effetto traslativo o costitutivo della proprietà si verifichi in una data successiva.
Questo aspetto è fondamentale perché il beneficio non dipende soltanto dalla data dell’ordine o dal pagamento dell’acconto, ma dal corretto completamento dell’investimento secondo le regole fiscali e tecniche applicabili.
Come funziona il beneficio fiscale
L’iperammortamento non è un credito d’imposta e non è un contributo a fondo perduto. È una maggiorazione fiscale del costo del bene. Questo significa che l’impresa continua ad ammortizzare il bene secondo le ordinarie regole fiscali, ma ai fini della deduzione considera un costo maggiorato.

Le aliquote previste dal decreto sono tre:
| Fascia di investimento | Maggiorazione | Costo fiscalmente ammortizzabile |
|---|---|---|
| Fino a 2,5 milioni di euro | 180% | 280% del costo |
| Oltre 2,5 e fino a 10 milioni di euro | 100% | 200% del costo |
| Oltre 10 e fino a 20 milioni di euro | 50% | 150% del costo |

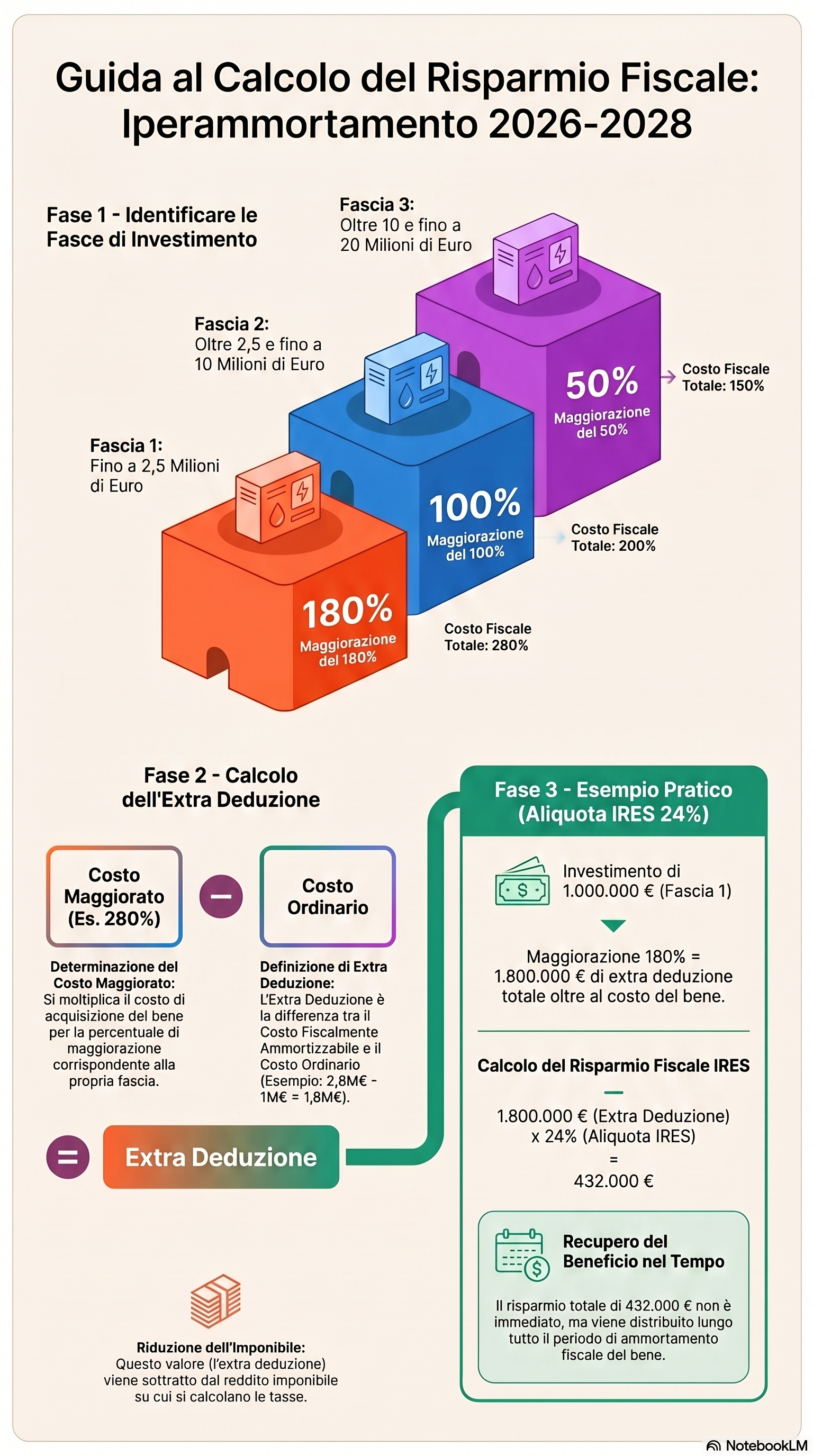

La maggiorazione si applica per scaglioni. Questo significa che, se un'impresa effettua un investimento superiore a 2,5 milioni di euro, non perde l'aliquota del 180% sulla prima fascia: semplicemente, la parte eccedente viene agevolata con l'aliquota inferiore.

Esempio: un investimento agevolabile da 3 milioni di euro genera:
- maggiorazione del 180% sui primi 2,5 milioni;
- maggiorazione del 100% sui restanti 500.000 euro.
La fruizione del beneficio decorre dal periodo d’imposta in cui l’impresa trasmette al GSE la comunicazione di completamento degli investimenti, a condizione che il bene sia entrato in funzione nello stesso periodo d’imposta e che il GSE comunichi l’esito positivo delle verifiche.
Perché questa misura è importante per fotovoltaico, batterie e pompe di calore
La grande novità dell’iperammortamento 2026-2028 è il collegamento esplicito tra investimenti 4.0 e investimenti energetici. Il decreto non si limita infatti ai classici beni Industria 4.0, ma include anche beni materiali nuovi destinati all’autoproduzione di energia da fonti rinnovabili per autoconsumo. In questo ambito rientrano, a
determinate condizioni:
- gruppi di generazione dell’energia elettrica, quindi anche impianti fotovoltaici;
- trasformatori e misuratori funzionali alla produzione;
- impianti per la produzione di energia termica da fonti rinnovabili;
- servizi ausiliari di impianto;
- sistemi di stoccaggio dell’energia asserviti agli impianti di produzione.
Questa apertura rende l’iperammortamento particolarmente interessante per le imprese che vogliono ridurre i costi energetici attraverso impianti fotovoltaici, batterie di accumulo, sistemi EMS e soluzioni intelligenti di gestione dei consumi. Tuttavia, il decreto introduce una distinzione decisiva: gli impianti termici sono agevolabili solo se utilizzati per la produzione di calore di processo, non per riscaldamento ambienti o produzione di acqua calda sanitaria. Il decreto definisce infatti il calore di processo come calore destinato a usi diversi dal riscaldamento degli ambienti e dalla produzione di ACS.
Questa precisazione è essenziale per le pompe di calore: una pompa di calore installata per climatizzare uffici, negozi o capannoni non può essere trattata automaticamente come investimento agevolabile. Diverso è il caso di una pompa di calore utilizzata in un processo produttivo, ad esempio per fornire calore tecnico a un ciclo industriale.
Quali beni sono agevolabili: fotovoltaico, batterie, pompe di calore, EMS e beni 4.0
Uno degli aspetti più complessi dell’iperammortamento 2026-2028 riguarda l’individuazione dei beni effettivamente agevolabili. Molti contenuti online tenderanno a semplificare eccessivamente il tema, lasciando intendere che qualsiasi impianto fotovoltaico, batteria o pompa di calore possa accedere automaticamente alla maggiorazione fiscale. In realtà il decreto attuativo e gli Allegati IV e V della Legge n. 199/2025 introducono condizioni tecniche molto precise.
Per comprendere correttamente il funzionamento dell’agevolazione bisogna distinguere tre macro-categorie:
| Categoria | Tipologia | Riferimento normativo |
|---|---|---|
| Beni materiali 4.0 | Macchinari, impianti, componentistica interconnessa | Allegato IV |
| Beni immateriali 4.0 | Software, EMS, AI, piattaforme energetiche | Allegato V |
| Impianti FER per autoconsumo | Fotovoltaico, accumuli, sistemi energetici | Decreto attuativo |
Fotovoltaico: quando è agevolabile
Gli impianti fotovoltaici rientrano tra i beni agevolabili quando sono destinati all’autoproduzione di energia da fonti rinnovabili per autoconsumo.
Il decreto include infatti tra i beni agevolabili:
- gruppi di generazione dell’energia elettrica;
- trasformatori;
- misuratori;
- servizi ausiliari di impianto;
- sistemi di accumulo dell’energia prodotti dagli impianti FER.
Tuttavia, non tutti i costi sono automaticamente incentivabili e non tutti i moduli fotovoltaici consentono gli stessi massimali.
1 Il limite del 105% del fabbisogno energetico
Uno dei vincoli più importanti riguarda la dimensione dell’impianto. Il decreto stabilisce che gli impianti devono essere dimensionati entro il limite del 105% del fabbisogno energetico annuale della struttura produttiva.
Questo significa che:
- non è incentivabile un impianto sovradimensionato finalizzato prevalentemente alla vendita di energia;
- l’impianto deve essere coerente con i consumi reali dell’impresa;
- il GSE potrà verificare il corretto dimensionamento.
Esempio pratico
| Consumo annuo azienda | Produzione FV massima coerente |
|---|---|
| 100.000 kWh/anno | 105.000 kWh/anno |
| 500.000 kWh/anno | 525.000 kWh/anno |
| 1.000.000 kWh/anno | 1.050.000 kWh/anno |
Questa regola sarà particolarmente importante nelle verifiche documentali e nella fase di progettazione.
2 I massimali €/kW del fotovoltaico
Il decreto introduce limiti massimi di costo ammissibile espressi in euro/kW, differenziati in base:
- alla potenza dell’impianto;
- alla tipologia di modulo fotovoltaico utilizzato. Qui entra in gioco il Registro ENEA delle tecnologie fotovoltaiche.
3 Le categorie dei moduli fotovoltaici
Il registro ENEA distingue tre categorie principali di moduli:
| Categoria | Requisiti |
|---|---|
| A | Modulo prodotto in UE con efficienza ≥ 21,5% |
| B | Modulo prodotto in UE con celle UE ed efficienza ≥ 23,5% |
| C | Modulo bifacciale/eterogiunzione/tandem prodotto in UE con efficienza ≥ 24% |
Questa classificazione è fondamentale perché il decreto assegna massimali più elevati ai moduli più evoluti tecnologicamente.

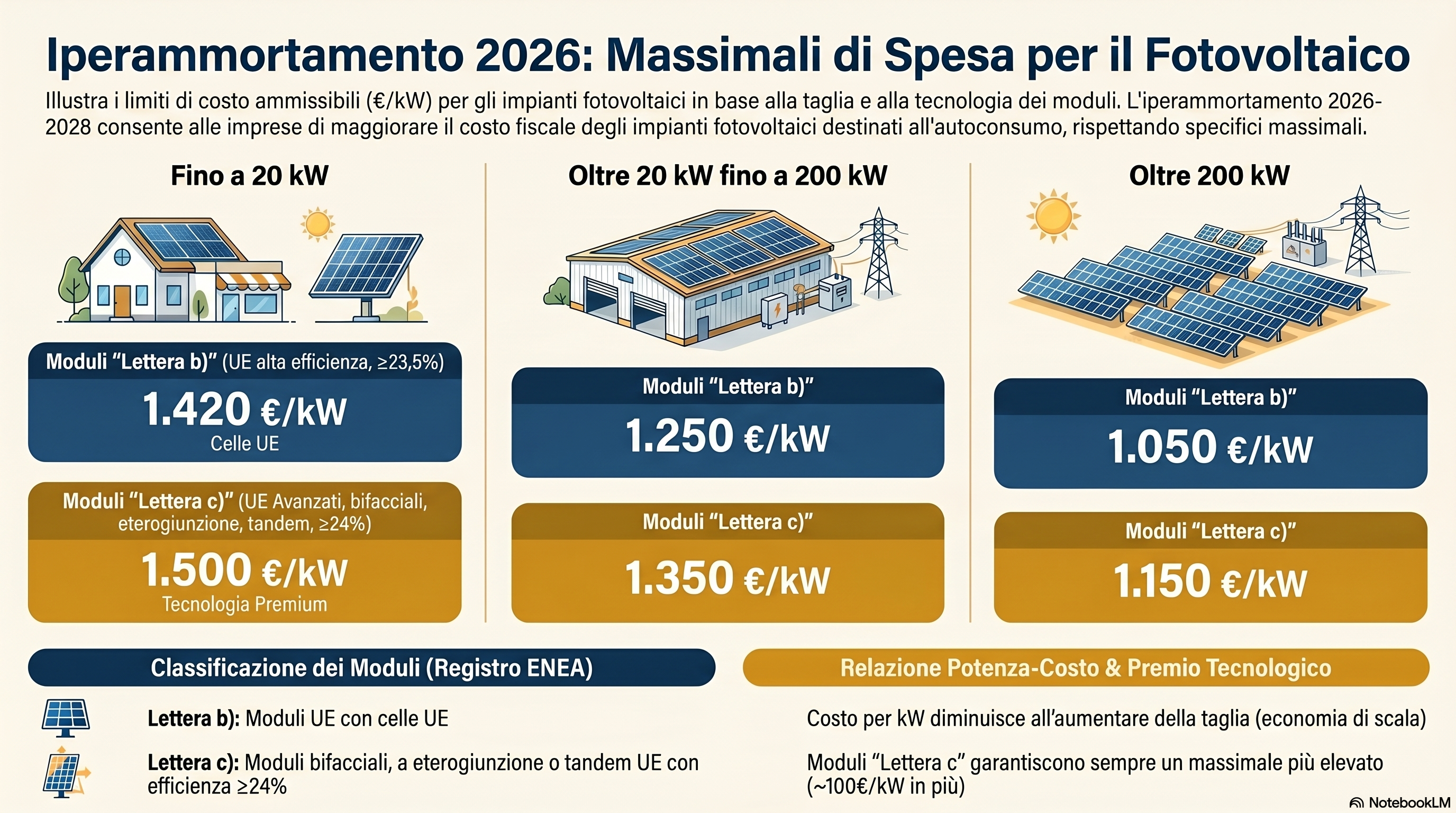

4 I massimali di costo agevolabile

Impianti fino a 20 kW
| Tipologia modulo | Massimale |
|---|---|
| Moduli "lettera b)" | 1.420 €/kW |
| Moduli "lettera c)" | 1.500 €/kW |
Impianti oltre 20 kW e fino a 200 kW
| Tipologia modulo | Massimale |
|---|---|
| Moduli "lettera b)" | 1.250 €/kW |
| Moduli "lettera c)" | 1.350 €/kW |
Impianti oltre 200 kW
| Tipologia modulo | Massimale |
|---|---|
| Moduli "lettera b)" | 1.050 €/kW |
| Moduli "lettera c)" | 1.150 €/kW |
5 Cosa comprendono i costi agevolabili
Un errore molto comune è pensare che il massimale riguardi solo i pannelli fotovoltaici.
In realtà il costo agevolabile può comprendere:
- moduli fotovoltaici;
- inverter;
- quadri elettrici;
- trasformatori;
- strutture di supporto;
- sistemi di monitoraggio;
- componenti di connessione;
- sistemi di misura;
- servizi ausiliari;
- accumuli;
- EMS e piattaforme energetiche;
- componentistica intelligente interconnessa.
La vera discriminante è che i beni siano:
- funzionali all’autoproduzione;
- coerenti con il progetto energetico;
- correttamente documentati;
- interconnessi quando richiesto;
- inclusi nella documentazione tecnica e nella perizia.
Sistemi di accumulo: batterie e storage
I sistemi di accumulo rientrano esplicitamente tra i beni agevolabili quando sono asserviti all’impianto di produzione da fonti rinnovabili. Questa è una delle novità più rilevanti dell’impianto normativo.
Le batterie possono quindi essere incentivabili:
- se integrate con l’impianto fotovoltaico;
- se finalizzate all’autoconsumo;
- se coerenti con il dimensionamento energetico;
- se rispettano i limiti tecnici previsti dal decreto.
1 Il coefficiente α per gli accumuli
Il decreto introduce un coefficiente di calcolo specifico per i sistemi di accumulo, identificato come coefficiente α.
Questo coefficiente serve a determinare la quota di costo ammissibile del sistema di storage in funzione:
- della capacità;
- della configurazione;
- della relazione con l’impianto di produzione.
Questa parte sarà centrale perché:
- molti installer sottovaluteranno il tema;
- molti commercialisti non lo conosceranno;
- il GSE probabilmente utilizzerà questo parametro nei controlli.
Nel prosieguo dell’articolo analizzeremo:
- formula del coefficiente α;
- esempi di calcolo;
- casi pratici FV + accumulo;
- errori che possono ridurre il beneficio.
Pompe di calore: quando rientrano davvero
Questo è probabilmente il tema più delicato di tutta la disciplina.
Molti contenuti online tenderanno a scrivere genericamente:
“le pompe di calore sono agevolabili” ma il decreto è molto più restrittivo.
1 Il concetto di “calore di processo”
Il decreto agevola gli impianti di produzione di energia termica da fonti rinnovabili soltanto quando l’energia
termica prodotta:
- è destinata esclusivamente al calore di processo;
- non è ceduta a terzi;
- è autoconsumata dalla struttura produttiva.
Inoltre il decreto definisce il calore di processo come:
calore destinato a usi diversi dal riscaldamento ambienti e dalla produzione di acqua calda sanitaria. Questa definizione cambia completamente l’interpretazione pratica della norma.
2 Pompe di calore probabilmente escluse
In linea generale NON sembrano coerenti con il decreto:
| Caso | Rischio esclusione |
|---|---|
| Riscaldamento uffici | Alto |
| Climatizzazione capannone | Alto |
| Acqua calda sanitaria | Alto |
| Riscaldamento civile | Alto |
3 Pompe di calore potenzialmente agevolabili
Sembrano invece coerenti con la norma:
| Applicazione | Possibile ammissibilità |
|---|---|
| Processi industriali termici | Sì |
| Produzione calore tecnico | Sì |
| Processi alimentari | Sì |
| Essiccazione industriale | Sì |
| Produzione vapore/processo | Potenzialmente sì |
Naturalmente serviranno:
- corretta progettazione tecnica;
- documentazione energetica;
- dimostrazione dell’uso industriale;
- perizia asseverata dettagliata.
EMS, microgrid e software energetici: la vera rivoluzione dell’iperammortamento 2026
La parte più innovativa della normativa è probabilmente quella contenuta nell’ Allegato V.
Qui vengono espressamente inclusi:
- sistemi EMS;
- microgrid;
- piattaforme energetiche;
- software di ottimizzazione consumi;
- dashboard energetiche;
- sistemi di bilanciamento carichi;
- demand response;
- monitoraggio power quality;
- AI energetica;
- digital twin energetici.
Questo significa che l’iperammortamento non riguarda soltanto “impianti energetici”, ma veri ecosistemi energetici intelligenti integrati con Industria 4.0.
Ed è qui che si apre il potenziale più grande per:
- aziende energivore;
- PMI industriali;
- smart factory;
- impianti multisito;
- comunità energetiche evolute;
- sistemi avanzati di autoconsumo.
Beni Industria 4.0 collegati all’energia: quando un impianto diventa davvero “4.0”
Uno degli errori più frequenti è confondere:
- un semplice impianto energetico;
- un impianto energetico interconnesso;
- un investimento realmente Industria 4.0.
La differenza è fondamentale perché cambia:
- il livello di documentazione richiesto;
- la struttura della perizia;
- il rischio di contestazione;
- il collegamento con gli Allegati IV e V;
- la qualificazione fiscale dell’investimento. L’ Allegato IV identifica infatti i beni materiali 4.0 funzionali alla trasformazione digitale delle imprese.
Questo significa che un impianto fotovoltaico “passivo” potrebbe non avere le caratteristiche sufficienti per essere considerato pienamente integrato nel paradigma 4.0, mentre un sistema energetico intelligente interconnesso potrebbe rientrare molto più facilmente nella logica della norma.
1 Le caratteristiche obbligatorie dei beni 4.0
Per essere considerati beni 4.0, i sistemi devono possedere alcune caratteristiche obbligatorie.
Secondo l’ Allegato IV, le macchine e gli impianti devono essere dotati di:
| Requisito obbligatorio | Descrizione |
|---|---|
| Controllo CNC/PLC | Gestione automatizzata tramite sistemi computerizzati |
| Interconnessione | Scambio dati con sistemi aziendali |
| Integrazione | Collegamento con logistica, supply chain o altri sistemi |
| Interfaccia uomo-macchina | Interazione semplice e intuitiva |
| Sicurezza | Rispetto dei parametri di sicurezza e igiene |
Inoltre devono possedere almeno due caratteristiche evolute:
| Caratteristica avanzata | Descrizione |
|---|---|
| Telemanutenzione | Diagnostica e assistenza remota |
| Monitoraggio continuo | Sensori e controllo parametri |
| Digital twin/cyberfisico | Modellizzazione e simulazione |
2 Perché questo è importante per il fotovoltaico
Questi requisiti aprono scenari molto interessanti per gli impianti energetici evoluti. Un semplice impianto FV installato “stand alone” potrebbe avere difficoltà a qualificarsi come sistema 4.0 avanzato.
Diversamente, un impianto dotato di:
- EMS;
- monitoraggio avanzato;
- inverter interconnessi;
- sensori;
- piattaforme cloud;
- AI energetica;
- gestione carichi;
- controllo automatico;
- integrazione con produzione industriale; può diventare parte integrante dell’ecosistema produttivo digitale dell’impresa.
Ed è esattamente questa la logica che emerge dagli Allegati IV e V.
3 Inverter intelligenti e componentistica interconnessa
L’ Allegato IV include espressamente:
- inverter interconnessi;
- componentistica intelligente;
- sistemi di sensoristica;
- dispositivi di monitoraggio;
- componenti meccatronici ad alta efficienza;
- sistemi con recupero energetico.
Questo è un punto molto importante perché:
- molti impianti energetici moderni sono già predisposti;
- spesso manca solo la corretta progettazione documentale;
- la perizia tecnica diventa decisiva.
Software, EMS e gestione intelligente dell’energia
La vera rivoluzione dell’iperammortamento 2026 è probabilmente l’apertura enorme verso i software energetici avanzati.
L’ Allegato V contiene una lista estremamente ampia di:
- software;
- piattaforme;
- applicazioni;
- sistemi cloud;
- AI;
- sistemi EMS;
- strumenti di energy management.
Questa parte è cruciale perché consente di agevolare non solo l’hardware, ma anche l’intelligenza energetica del sistema.
1 EMS: cosa sono e perché diventano centrali
L’ Allegato V include espressamente:
sistemi EMS per gestione energetica di sito, microgrid e integrazione FER/accumuli.
Un EMS (Energy Management System) è una piattaforma che consente di:
- monitorare i consumi;
- gestire carichi;
- ottimizzare autoconsumo;
- controllare batterie;
- coordinare produzione e accumulo;
- ridurre picchi di potenza;
- effettuare peak shaving;
- gestire demand response;
- integrare impianti fotovoltaici, storage e utenze industriali.
2 Peak shaving e demand response
L’inclusione esplicita di:
- peak shaving;
- demand response;
- bilanciamento carichi;
- monitoraggio power quality;
è molto importante perché dimostra che il legislatore vuole incentivare:
- efficienza energetica;
- flessibilità della rete;
- gestione intelligente dei consumi;
- integrazione avanzata delle FER.
Questo apre opportunità enormi soprattutto per:
- aziende energivore;
- imprese con forti picchi di assorbimento;
- industrie multisito;
- stabilimenti produttivi complessi.
3 AI energetica e digital twin
L’ Allegato V include anche:
- artificial intelligence;
- machine learning;
- manutenzione predittiva;
- digital twin;
- piattaforme di simulazione;
- analytics industriali.
Questa è una novità molto più importante di quanto sembri.
Per la prima volta il legislatore collega direttamente:
- gestione energetica;
- intelligenza artificiale;
- Industria 4.0;
- ottimizzazione energetica.
In prospettiva, questo potrebbe rendere agevolabili:
- sistemi predittivi di consumo;
- algoritmi di ottimizzazione energetica;
- piattaforme AI per accumuli;
- gestione automatizzata dei flussi energetici;
- modelli previsionali di autoconsumo.
Interconnessione: il requisito che decide tutto
Nel mondo Industria 4.0 esiste una parola decisiva:
interconnessione.
Molti investimenti possono perdere il beneficio semplicemente perché:
- non sono realmente interconnessi;
- non scambiano dati;
- non dialogano con i sistemi aziendali;
- non sono documentati correttamente.
1 Cosa significa interconnessione
Secondo la logica Industria 4.0, l’interconnessione implica che il bene:
- scambi informazioni con sistemi interni o esterni;
- utilizzi protocolli riconosciuti;
- sia identificato univocamente;
- possa ricevere istruzioni;
- possa trasmettere dati.
Nel caso energetico questo può significare:
- EMS collegato ai contatori;
- inverter collegati al cloud;
- integrazione con SCADA/MES;
- controllo remoto;
- gestione automatica carichi;
- sensoristica IoT;
- monitoraggio real time.
2 Perché la sola connessione internet non basta
Questo è un punto fondamentale.
Molti impianti:
- hanno un’app;
- inviano dati al cloud;
- sono monitorabili da smartphone; ma questo non significa automaticamente che siano “interconnessi” ai fini Industria 4.0.
L’interconnessione deve essere:
- funzionale al processo produttivo;
- integrata nei sistemi aziendali;
- documentata nella perizia;
- verificabile.
3 Errori tipici sull’interconnessione
Errore n.1 — impianto solo monitorabile Avere una dashboard cloud non basta.
Errore n.2 — assenza di integrazione con produzione Il sistema energetico deve dialogare con l’ecosistema aziendale.
Errore n.3 — perizia generica
Molte contestazioni future nasceranno probabilmente da perizie:
- troppo sintetiche;
- descrittive;
- non tecniche;
- senza evidenze informatiche.
Errore n.4 — sistemi non realmente automatizzati
Se il sistema richiede gestione completamente manuale:
- potrebbe non essere coerente con la logica 4.0;
- potrebbe perdere parte della solidità documentale.
Le configurazioni più forti per l’iperammortamento

Dal punto di vista tecnico-fiscale, le configurazioni probabilmente più solide saranno quelle integrate.
| Configurazione | Livello |
|---|---|
| Configurazione base | Solo FV - Base |
| Configurazione evoluta | FV + accumulo - Medio |
| Configurazione avanzata | FV + accumulo + EMS - Alto |
| Configurazione Industria 4.0 completa | FV + accumulo + EMS + AI + interconnessione - Massimo |
Differenza tra semplice autoconsumo e sistema energetico intelligente
Questo sarà uno dei punti più importanti da chiarire nell’articolo. Semplice autoconsumo
- produzione energia;
- riduzione bolletta;
- gestione basilare.
Sistema energetico intelligente
- monitoraggio real time;
- integrazione produzione-consumi;
- controllo automatico;
- gestione storage;
- bilanciamento carichi;
- algoritmi previsionali;
- demand response;
- AI energetica;
- integrazione Industria 4.0.
Ed è qui che l’iperammortamento 2026 diventa molto più di un semplice incentivo energetico:
diventa uno strumento di trasformazione digitale ed energetica dell’impresa.
Procedura GSE: come si accede all’iperammortamento 2026
Uno degli aspetti più delicati dell’intera disciplina riguarda la procedura operativa di accesso al beneficio. A differenza dei vecchi iperammortamenti “automatici”, il nuovo impianto normativo introduce una procedura strutturata e centralizzata gestita dal GSE (Gestore dei Servizi Energetici).
L’accesso all’agevolazione avviene esclusivamente tramite la piattaforma informatica del GSE, nell’ Area Clienti del portale istituzionale, accessibile tramite SPID o CIE.
La procedura si articola in tre fasi obbligatorie:
- comunicazione preventiva;
- comunicazione di conferma;
- comunicazione di completamento.
Il mancato rispetto dei termini o delle modalità previste può comportare la perdita del beneficio.
Fase 1: comunicazione preventiva
La comunicazione preventiva è il primo passaggio obbligatorio. L’impresa deve trasmettere al GSE una comunicazione per ciascuna struttura produttiva interessata dagli investimenti.
1 Dati richiesti nella comunicazione preventiva
La comunicazione deve contenere:
Informazione richiesta Contenuto Dati impresa Identificazione azienda Struttura produttiva Stabilimento/sito interessato Investimenti Allegati IV e V Beni 4.0 materiali e software Investimenti FER Fotovoltaico, accumuli, impianti energetici Data interconnessione Per beni 4.0 Data entrata in funzione Per impianti energetici Applicazione maggiorazione Richiesta beneficio fiscale
2 Perché la comunicazione preventiva è critica
Molte imprese sottovaluteranno questa fase, ma sarà probabilmente uno dei principali punti di controllo del GSE.
Qui infatti vengono dichiarati:
- dimensionamento impianto;
- tipologia beni;
- importi;
- cronoprogramma;
- natura degli investimenti;
- struttura produttiva interessata. In pratica il GSE costruisce già in questa fase la “traccia tecnica” dell’investimento.
3 Attenzione ai sovradimensionamenti
Nel caso del fotovoltaico questa fase sarà particolarmente importante perché:
- il GSE potrà confrontare consumi e produzione prevista;
- verrà verificato il limite del 105%;
- potranno emergere anomalie nei dimensionamenti. Un impianto chiaramente sproporzionato rispetto ai consumi potrebbe diventare oggetto di contestazione.
Fase 2: comunicazione di conferma
La seconda fase è la comunicazione di conferma dell’investimento.
Questa deve essere trasmessa:
- entro 60 giorni dalla comunicazione positiva del GSE relativa alla fase preventiva.
1 Il tema fondamentale dell’acconto del 20%
Qui emerge uno dei requisiti più importanti della disciplina.
L’impresa deve comunicare:
- data;
- importo;
- fatture; relativi al raggiungimento di almeno il 20% del costo di acquisizione del bene.
2 Leasing: regole particolari
Nel caso del leasing il requisito del 20% si considera soddisfatto:
- con la stipula del contratto;
- e con la sottoscrizione dell’ordine di acquisto da parte della società concedente.
Questo punto sarà molto importante per:
- impianti industriali;
- grandi investimenti energetici;
- aziende che vogliono ottimizzare la liquidità.
3 Errori che possono compromettere il beneficio
Errore n.1 — fatture non coerenti
Le fatture devono essere:
- tracciabili;
- coerenti;
- riconducibili ai beni agevolati.
Errore n.2 — acconti insufficienti
Se non viene raggiunto il 20% richiesto:
- la procedura potrebbe non perfezionarsi.
Errore n.3 — documentazione disordinata
Molte problematiche future nasceranno probabilmente da:
- documenti incompleti;
- descrizioni generiche;
- assenza di collegamento tra fatture e beni.
Fase 3: comunicazione di completamento
La terza fase è quella decisiva.
L’impresa trasmette la comunicazione di completamento:
- una volta completato l’investimento;
- dopo l’interconnessione dei beni 4.0;
- entro il 15 novembre 2028.
In caso di richiesta di integrazioni documentali da parte del GSE:
- il termine può essere prorogato di 20 giorni.
1 Cosa deve essere allegato
La comunicazione deve essere corredata da:
Documento Obbligatorio Perizia asseverata Sì Certificazione contabile Sì Documentazione tecnica Sì Evidenze interconnessione Sì Fatture e DDT Sì
2 Quando parte realmente il beneficio fiscale
Questo è un punto spesso frainteso.
La maggiorazione decorre:
- dal periodo d’imposta in cui viene trasmessa la comunicazione di completamento;
- purché il bene sia entrato in funzione;
- e il GSE abbia validato positivamente la pratica.
Quindi:
- installare l’impianto non basta;
- pagare il bene non basta;
- interconnettere il sistema non basta; serve il corretto perfezionamento della procedura.
I controlli GSE
Il decreto attribuisce al GSE un ruolo molto più forte rispetto al passato.
Il GSE:
- verifica dati;
- controlla documentazione;
- può richiedere integrazioni;
- trasmette dati al MIMIT;
- comunica con il MEF;
- condivide informazioni con Agenzia Entrate.
1 Tempistiche GSE
Il GSE:
- comunica l’esito entro 10 giorni dalla ricezione;
- può richiedere integrazioni entro lo stesso termine.
2 Il rischio controlli futuri
Molte imprese si concentreranno solo sulla fase iniziale.
In realtà il vero rischio potrebbe emergere:
- anni dopo;
- durante la fruizione delle quote di ammortamento;
- tramite controlli incrociati.
Questo perché:
- il GSE trasmette periodicamente i dati all’ Agenzia delle Entrate;
- esiste un monitoraggio pluriennale;
- i piani di ammortamento vengono confrontati con le dichiarazioni fiscali.
Perizia asseverata: il documento più importante
La perizia tecnica sarà probabilmente il documento più delicato di tutta la disciplina.
Serve a dimostrare:
- caratteristiche tecniche dei beni;
- appartenenza agli Allegati IV e V;
- interconnessione;
- funzionalità 4.0;
- corretto utilizzo energetico;
- coerenza dell’investimento.
1 Chi può rilasciare la perizia
La perizia può essere redatta da:
- ingegneri;
- periti industriali;
- enti di certificazione accreditati.
Per il settore agricolo:
- agronomi;
- forestali;
- agrotecnici laureati;
- periti agrari laureati.
2 Cosa dovrà contenere realmente la perizia
Le perizie “descrittive” probabilmente non saranno sufficienti.
Una perizia robusta dovrebbe documentare:
- architettura impiantistica;
- schema energetico;
- interconnessione;
- protocolli di comunicazione;
- sistemi software;
- EMS;
- sensori;
- dashboard;
- logiche automatiche;
- utilizzo industriale;
- calore di processo;
- dimensionamento energetico;
- algoritmi di gestione.
3 Le criticità sulle pompe di calore
Le pompe di calore saranno probabilmente uno dei punti più delicati nelle perizie.
Bisognerà dimostrare:
- uso industriale reale;
- funzione di processo;
- assenza di utilizzo civile prevalente;
- coerenza energetica.
Questa sarà probabilmente una delle aree con maggior rischio interpretativo.
Certificazione contabile
Oltre alla perizia tecnica serve anche una certificazione contabile.
Questa deve attestare:
- l’effettivo sostenimento delle spese;
- la correttezza contabile;
- la riconducibilità dei costi ai beni agevolabili.
1 Chi rilascia la certificazione
Tipologia impresa Soggetto abilitato Imprese con revisione legale Revisore incaricato Imprese senza revisione Revisore legale o società iscritta
2 Documentazione da conservare
L’impresa dovrà conservare:
Documento Necessario Perizia asseverata Sì Analisi tecnica Sì Certificazione contabile Sì Documento Necessario Fatture Sì DDT Sì Documenti interconnessione Sì Schemi tecnici Consigliato Report EMS Consigliato Log sistema Consigliato
Perché la documentazione tecnica sarà decisiva
La nuova disciplina sembra molto più vicina:
- a un incentivo tecnico-industriale;
- che a una semplice agevolazione fiscale automatica.
Per questo motivo:
- qualità documentale;
- progettazione tecnica;
- coerenza energetica;
- tracciabilità;
- interconnessione; diventeranno probabilmente gli elementi centrali dei controlli futuri.
Comunicazioni periodiche: l’obbligo che molte imprese rischiano di sottovalutare
Uno degli aspetti più insidiosi dell’iperammortamento 2026-2028 è il sistema di monitoraggio continuativo previsto dal decreto.
Molti operatori si concentreranno:
- sulla perizia;
- sull’installazione dell’impianto;
- sulla pratica GSE iniziale.
Ma il decreto introduce anche un obbligo di comunicazioni periodiche pluriennali che potrebbe accompagnare l’impresa per molti anni dopo il completamento dell’investimento.
Questo rappresenta una delle differenze più importanti rispetto ai precedenti regimi di iperammortamento.
1 Quando iniziano gli obblighi periodici
Le comunicazioni periodiche non partono:
- dalla fine dei lavori;
- dall’interconnessione;
- dalla fruizione effettiva del beneficio; ma già dalla prima comunicazione preventiva inviata al GSE.
Questo significa che:
- anche un’impresa che non ha ancora completato l’investimento;
- o che non sta ancora deducendo quote maggiorate; potrebbe essere già obbligata agli adempimenti periodici.
2 Quanto durano gli obblighi
Questo è probabilmente il punto più sottovalutato di tutta la disciplina.
Gli obblighi continuano:
- fino all’ultimo esercizio di fruizione della maggiorazione fiscale.
Di fatto:
- il monitoraggio può durare molti anni oltre il 2028;
- e può arrivare tranquillamente oltre il 2035.
Esempio pratico Scenario Durata monitoraggio Bene ammortizzato al 10% annuo Circa 10 anni Investimento completato nel 2026 Comunicazioni fino al 2036 Investimento completato nel 2028 Comunicazioni anche oltre il 2038
3 Le due comunicazioni annuali obbligatorie
Il decreto prevede due adempimenti distinti.
Comunicazione entro il 20 gennaio
Entro il 20 gennaio di ogni anno l’impresa deve comunicare:
- investimenti effettuati;
- costi sostenuti;
- previsione di utilizzo del beneficio nell’anno in corso.
Questa comunicazione serve al GSE e al MEF per monitorare:
- andamento della spesa fiscale;
- impatto delle agevolazioni;
- utilizzo annuale del beneficio.
Comunicazione entro il 30 giugno
Entro il 30 giugno deve essere trasmessa:
- la comunicazione integrativa;
- con il piano di ammortamento dettagliato.
Questa è probabilmente la comunicazione più delicata.
4 Il piano di ammortamento analitico
Il piano di ammortamento consentirà all’ Agenzia delle Entrate di verificare:
- quote dedotte;
- corrette aliquote;
- tempi di fruizione;
- eventuali anomalie fiscali;
- variazioni non coerenti.
In pratica:
- il beneficio resterà monitorato per tutta la sua durata.
5 Perché il rischio controlli aumenta enormemente
Nel vecchio iperammortamento:
- molti controlli erano successivi e frammentati.
Nel nuovo sistema invece:
- GSE;
- MIMIT;
- MEF;
- Agenzia Entrate; condivideranno periodicamente dati e informazioni.
Questo rende molto più semplice:
- incrociare dichiarazioni;
- verificare incoerenze;
- individuare anomalie.
Come si calcola realmente il vantaggio fiscale
Molti contenuti online parleranno genericamente di:
“super beneficio” “ammortamento al 280%”
ma senza spiegare concretamente:
- quanto vale davvero;
- quando si recupera;
- quale impatto fiscale produce.
In realtà il vantaggio dipende da:
- aliquota IRES;
- aliquota IRPEF;
- durata ammortamento;
- dimensione investimento;
- fascia di maggiorazione;
- capacità fiscale dell’impresa.
1 Il meccanismo reale della maggiorazione
La maggiorazione non genera denaro immediato.
L’impresa:
- acquista il bene;
- iscrive il costo ordinario a bilancio;
- deduce fiscalmente quote maggiorate nel tempo.
Esempio semplice Investimento Voce Valore Impianto FV + accumulo 1.000.000 € Voce Valore Maggiorazione 180% Costo fiscalmente ammortizzabile 2.800.000 €
Effetto fiscale Scenario Deduzione totale Ammortamento ordinario 1.000.000 € Iperammortamento 2.800.000 €
Extra deduzione Calcolo Valore 2.800.000 € - 1.000.000 € 1.800.000 €
Questa differenza:
- riduce il reddito imponibile;
- e quindi le imposte dovute.
2 Esempio con IRES
Supponiamo:
- aliquota IRES 24%;
- extra deduzione 1.800.000 €.
Risparmio fiscale teorico 1.800.000 × 24% = 432.000
In questo esempio:
- il vantaggio fiscale teorico complessivo sarebbe pari a 432.000 €,
- distribuiti lungo il periodo di ammortamento.
3 Perché il cash flow è fondamentale
Il beneficio:
- non arriva subito;
- non è monetizzabile immediatamente;
- dipende dalla capacità fiscale dell’impresa.
Questo significa che:
- aziende con redditività elevata sfruttano meglio il beneficio;
- aziende in perdita potrebbero utilizzarlo molto lentamente.
Simulazione completa: fotovoltaico + accumulo + EMS
Vediamo un esempio realistico.
1 Scenario aziendale
| Parametro | Valore |
|---|---|
| Consumo annuo azienda | 1.200.000 kWh |
| Impianto FV | 800 kW |
| Sistema accumulo | 1,6 MWh |
| EMS avanzato | Sì |
| Investimento totale | 1.900.000 € |

2 Verifica limite 105%
Supponiamo produzione annua stimata:
- 1.150.000 kWh/anno.
Verifica 1.150.000 1.200.000 = 95,8%
Il dimensionamento:
- sembrerebbe coerente con il limite del 105%.
3 Maggiorazione applicabile
Poiché l’investimento:
- è inferiore a 2,5 milioni di euro,
si applica:
- la maggiorazione del 180%.
Costo fiscalmente maggiorato 1.900.000 × 280% = 5.320.000
Extra deduzione 5.320.000 − 1.900.000 = 3.420.000
Risparmio IRES teorico 3.420.000 × 24% = 820.800
4 Perché EMS e interconnessione cambiano tutto
In questo esempio:
- il valore non sta solo nel FV;
- ma nella trasformazione del sistema in ecosistema energetico intelligente.
L’EMS:
- ottimizza autoconsumo;
- riduce picchi;
- coordina accumulo;
- integra carichi industriali;
- abilita logiche 4.0;
- rafforza la coerenza con Allegati IV e V.
I casi più rischiosi
Ci saranno configurazioni ad alto rischio interpretativo.
1 Fotovoltaico sovradimensionato
Rischi
- superamento limite 105%;
- contestazione finalità commerciale;
- riduzione quota agevolabile.
2 Batterie non realmente asservite
Rischi
- accumulo non integrato;
- utilizzo non coerente;
- problemi documentali.
3 Pompe di calore civili
Rischi
- riscaldamento ambienti;
- ACS;
- assenza calore di processo.
Questo sarà probabilmente uno dei temi più contestati.
4 EMS “fittizi”
Molti installer potrebbero proporre:
- dashboard basilari;
- software minimali;
- sistemi pseudo-intelligenti; presentandoli come EMS avanzati.
Ma:
- il GSE;
- i periti;
- Agenzia Entrate;
potrebbero verificare:
- reale integrazione;
- automazione;
- funzionalità effettive.
Gli errori più gravi che possono far perdere il beneficio
| Errore | Rischio |
|---|---|
| Mancata interconnessione | Altissimo |
| Perizia debole | Altissimo |
| Documentazione incompleta | Altissimo |
| Sovradimensionamento FV | Alto |
| Uso civile pompe di calore | Alto |
| Fatture poco dettagliate | Alto |
| EMS non reale | Medio-Alto |
| Comunicazioni tardive | Altissimo |
| Piano ammortamento incoerente | Alto |
Cosa probabilmente succederà nel mercato
Questa misura potrebbe cambiare profondamente il settore energetico industriale.
Probabilmente aumenteranno:
- impianti FV industriali;
- sistemi accumulo;
- EMS avanzati;
- microgrid;
- AI energetica;
- integrazione Industria 4.0.
Ma aumenteranno anche:
- controlli;
- complessità documentale;
- rischio errori;
- necessità di progettazione tecnica evoluta.
E proprio per questo motivo:
nei prossimi anni farà la differenza non chi installerà semplicemente impianti, ma chi sarà in grado di progettare sistemi energetici realmente intelligenti, interconnessi e fiscalmente difendibili.
Chi può accedere all’iperammortamento 2026-2028
Uno dei punti più importanti da chiarire riguarda i soggetti che possono effettivamente beneficiare dell’iperammortamento. La normativa utilizza una formulazione molto ampia e, salvo future limitazioni interpretative, il beneficio sembra rivolto alla generalità delle imprese che effettuano investimenti agevolabili in beni strumentali nuovi destinati all’attività produttiva.
Tuttavia, tra “poter teoricamente accedere” e “riuscire concretamente a sfruttare il beneficio” esiste una differenza enorme.
Questo perché l’iperammortamento:
- non è un contributo diretto;
- non genera liquidità immediata;
- richiede capacità fiscale;
- richiede redditi imponibili sufficienti;
- richiede una struttura tecnica e documentale molto rigorosa.
1 Imprese che possono accedere
In linea generale possono accedere:
Soggetto Possibile accesso SRL Sì SPA Sì SNC Sì SAS Sì Ditte individuali Sì Cooperative Sì Società agricole Sì Imprese manifatturiere Sì Imprese energivore Sì ESCo Potenzialmente sì Imprese in leasing Sì
La discriminante principale non è la forma giuridica, ma:
- la natura dell’investimento;
- la strumentalità del bene;
- la coerenza con l’attività d’impresa;
- il rispetto dei requisiti tecnici e documentali.
2 Imprese agricole: attenzione al tema “calore di processo”
Le imprese agricole potrebbero essere tra i soggetti più interessati alla misura:
- fotovoltaico aziendale;
- accumuli;
- pompe di calore industriali;
- essiccazione;
- trasformazione agroalimentare;
- refrigerazione;
- gestione energetica.
Il decreto prevede inoltre che, nel settore agricolo, la perizia possa essere rilasciata anche da:
- dottori agronomi;
- forestali;
- agrotecnici laureati;
- periti agrari laureati.
Tuttavia anche qui resta fondamentale distinguere:
- utilizzo civile;
- utilizzo produttivo;
- calore di processo.
3 Imprese energivore: probabilmente le più avvantaggiate
Le aziende energivore potrebbero essere le principali beneficiarie dell’iperammortamento 2026.
Perché?
Perché riescono più facilmente a:
- autoconsumare grandi quantità di energia;
- rispettare il limite del 105%;
- integrare EMS avanzati;
- implementare accumuli;
- giustificare sistemi di gestione intelligente;
- valorizzare economicamente il beneficio fiscale.
4 Le imprese in perdita potrebbero sfruttare meno il beneficio
Questo è un punto molto importante e spesso ignorato.
Poiché l’iperammortamento genera:
- maggiore deduzione fiscale;
- e non un credito immediato,
le imprese:
- con redditi bassi;
- in perdita;
- o con scarsa capacità fiscale; potrebbero sfruttare il beneficio molto lentamente.
Esempio pratico Scenario Efficienza beneficio Impresa molto redditizia Alta Impresa con utile basso Media Impresa in perdita fiscale Bassa
Questo significa che:
- l’iperammortamento è molto potente,
- ma funziona meglio per aziende fiscalmente solide.
5 Leasing: come funziona
La normativa ammette anche gli investimenti in leasing finanziario.
Nel caso del leasing:
- la maggiorazione si applica ai canoni fiscalmente rilevanti;
**
- il requisito dell’acconto del 20% si considera soddisfatto con:**
o stipula contratto; o sottoscrizione ordine da parte della società concedente.
Questo potrebbe rendere il leasing molto interessante per:
- grandi impianti FV industriali;
- microgrid;
- sistemi di accumulo importanti;
- investimenti multisito.
6 Chi potrebbe avere più difficoltà ad accedere
Esistono anche situazioni più critiche.
Imprese con impianti non realmente produttivi
Ad esempio:
- impianti prevalentemente civili;
- impianti residenziali;
- impianti orientati alla vendita energia.
Imprese senza reale integrazione tecnologica
Configurazioni troppo basilari:
- senza EMS;
- senza interconnessione;
- senza automazione;
- senza monitoraggio avanzato; potrebbero risultare più deboli.
Investimenti poco documentati
La nuova disciplina sembra premiare:
- progettazione evoluta;
- tracciabilità;
- integrazione tecnica;
- digitalizzazione energetica.
Compatibilità e cumulabilità con altri incentivi
Uno dei temi più importanti dell’iperammortamento 2026 riguarda la possibilità di cumulare il beneficio con altre agevolazioni. Questa sezione sarà probabilmente una delle più ricercate online perché molte imprese vorranno capire se
sia possibile combinare:
- iperammortamento;
- Transizione 5.0;
- CER;
- contributi regionali;
- Sabatini;
- PNRR;
- incentivi energetici.
Al momento, in attesa di ulteriori chiarimenti ufficiali, bisogna distinguere:
- compatibilità teorica;
- limiti fiscali;
- divieto di doppio finanziamento;
- normativa europea sugli aiuti di Stato.
1 Iperammortamento e Transizione 5.0
Questo sarà probabilmente il tema più importante.
La Transizione 5.0:
- incentiva riduzione consumi energetici;
- digitalizzazione;
- investimenti trainanti e trainati;
- fotovoltaico;
- accumuli;
- sistemi intelligenti.
E quindi l’area di sovrapposizione con l’iperammortamento è enorme.
Possibile compatibilità: attenzione
In linea teorica:
- le due misure potrebbero convivere,
- ma bisognerà evitare il doppio utilizzo della stessa spesa agevolata.
Il vero punto sarà capire:
- se la stessa quota di costo possa beneficiare contemporaneamente di entrambe le misure;
- oppure se sarà necessario separare le basi agevolabili.
Questa sarà probabilmente una delle questioni interpretative più importanti del 2026.
2 Differenza fondamentale tra 5.0 e iperammortamento
| Transizione 5.0 | Iperammortamento |
|---|---|
| Credito d’imposta | Maggiorazione fiscale |
| Beneficio diretto | Beneficio distribuito nel tempo |
| Legato a risparmio energetico | Legato ad ammortamento |
| Fruizione in compensazione F24 | Fruizione tramite deduzioni |
Questa differenza potrebbe rendere le due misure potenzialmente complementari.
3 Comunità energetiche rinnovabili (CER)
Qui il tema è molto delicato.
Il D.Lgs. 199/2021 disciplina:
- autoconsumo;
- autoconsumatori collettivi;
- CER;
- energia condivisa.
Tuttavia l’iperammortamento è costruito soprattutto sulla logica:
- dell’autoconsumo della struttura produttiva;
- e del limite del 105% del fabbisogno energetico.
Questo significa che:
- configurazioni CER troppo orientate alla condivisione o vendita;
- potrebbero creare criticità interpretative.
4 Conto Termico
Il Conto Termico incentiva:
- pompe di calore;
- efficienza energetica;
- impianti termici.
Qui il problema principale sarà:
- evitare sovrapposizioni sulla stessa spesa.
Inoltre:
- molte pompe di calore incentivabili col Conto Termico sono civili,
- mentre l’iperammortamento sembra focalizzato sul calore di processo industriale.
Questa distinzione sarà fondamentale.
5 Nuova Sabatini
La Nuova Sabatini potrebbe essere una delle misure più compatibili con l’iperammortamento.
Perché:
- agevola il finanziamento;
- non sostituisce la maggiorazione fiscale;
- e opera su un piano diverso.
In prospettiva:
- leasing + Sabatini + iperammortamento potrebbe diventare una combinazione molto interessante.
6 Incentivi regionali e bandi PNRR
Qui servirà molta attenzione.
Molti bandi:
- vietano il doppio finanziamento;
- impongono limiti di cumulabilità;
- applicano massimali europei.
Per questo motivo:
ogni investimento andrà analizzato caso per caso.
7 Il vero rischio: il doppio finanziamento
Questo sarà probabilmente uno dei principali temi di controllo futuri.
In generale:
- la stessa identica spesa non può essere finanziata due volte in modo incompatibile.
Questo significa che:
- servirà tracciare molto bene i costi;
- distinguere le basi agevolabili;
**
- documentare correttamente:**
o quote; o beni; o componenti; o software; o accumuli; o opere accessorie.
8 Strategia intelligente di cumulabilità
Le configurazioni più evolute potrebbero consentire:
- di separare componenti hardware;
- software;
- EMS;
- accumuli;
- servizi energetici;
- infrastrutture 4.0; ottimizzando la compatibilità tra diverse agevolazioni.
Ed è probabilmente qui che nasceranno le strategie più evolute nei prossimi anni:
non semplici impianti energetici, ma architetture energetiche e digitali progettate fin dall’inizio anche in funzione della massimizzazione fiscale.
Checklist operativa – Iperammortamento 2026 per fotovoltaico, batterie, EMS e sistemi 4.0
Questa checklist operativa è pensata per aiutare imprese, progettisti, installatori, consulenti e responsabili amministrativi a gestire correttamente tutte le fasi dell’iperammortamento 2026-2028, riducendo il rischio di errori tecnici, fiscali o documentali. L’obiettivo non è soltanto ottenere il beneficio, ma renderlo realmente “difendibile” in caso di controlli GSE o Agenzia delle Entrate.
FASE 1 – Analisi preliminare dell’investimento
Prima ancora di ordinare l’impianto o firmare contratti, è fondamentale verificare la reale ammissibilità tecnica e fiscale del progetto.
Verifica soggetto beneficiario Controlli da effettuare
- Verifica che il soggetto operi in attività d’impresa
- Verifica capacità fiscale dell’azienda
- Analisi convenienza tra iperammortamento e altri incentivi
- Valutazione eventuale leasing Documenti utili
- Visura camerale
- Ultimi bilanci/dichiarazioni
- Assetto societario
Analisi energetica preliminare Controlli da effettuare
- Analisi consumi storici
- Verifica profilo di autoconsumo
- Verifica fabbisogno energetico annuale
- Simulazione produzione impianto
- Verifica limite 105% Documenti utili
- Bollette energia
- Curve di carico
- Dati POD
- Report consumi industriali
Verifica tipologia investimento Controlli da effettuare
- Verifica appartenenza beni agli Allegati IV e V
- Verifica beni FER agevolabili
- Verifica integrazione 4.0
- Analisi interconnessione
- Analisi EMS/software energetici Documenti utili
- Schede tecniche
- Capitolati
- Layout impianto
- Architettura software
FASE 2 – Progettazione tecnica
Questa è probabilmente la fase più importante dell’intero processo.
Molti problemi futuri nasceranno da:
- progettazioni troppo “commerciali”;
- assenza di integrazione;
- documentazione tecnica debole.
Verifica fotovoltaico Controlli da effettuare
- Categoria moduli ENEA
- Verifica efficienza moduli
- Verifica massimali €/kW
- Verifica coerenza dimensionamento
- Verifica autoconsumo reale Attenzione particolare
- Sovradimensionamenti
- Impianti orientati alla vendita energia
- Documentazione tecnica insufficiente
Verifica sistemi di accumulo Controlli da effettuare
- Integrazione con impianto FV
- Verifica logica di autoconsumo
- Analisi coefficiente α
- Verifica EMS
- Configurazione storage Attenzione particolare
- Batterie non realmente asservite
- Storage non integrato
- Assenza monitoraggio avanzato
Verifica pompe di calore Controlli da effettuare
- Verifica uso industriale
- Analisi calore di processo
- Esclusione utilizzi civili
- Analisi integrazione processo produttivo
- Verifica tracciabilità energetica Situazioni ad alto rischio
- Climatizzazione uffici
- Riscaldamento ambienti
- ACS
- Utilizzo promiscuo civile/industriale
Verifica EMS e sistemi software Controlli da effettuare
- Interconnessione reale
- Gestione automatica carichi
- Monitoraggio consumi
- Dashboard energetiche
- Integrazione accumuli
- Logiche di demand response
- Integrazione con sistemi aziendali Attenzione particolare
- EMS “fittizi”
- Dashboard troppo basilari
- Software non realmente integrati
FASE 3 – Gestione documentale durante i lavori
Questa fase viene spesso sottovalutata ma sarà probabilmente centrale nei controlli futuri.
Gestione fatture Controlli da effettuare
- Descrizione dettagliata beni
- Separazione componenti
- Collegamento con progetto
- Tracciabilità pagamenti
- Distinzione hardware/software Errori da evitare
- Fatture generiche
- Descrizioni incomplete
- Pagamenti non tracciabili
Gestione tecnica Controlli da effettuare
- Conservazione schemi elettrici
- Backup configurazioni EMS
- Archiviazione log sistemi
- Documentazione protocolli
- Evidenze interconnessione Documenti da conservare
- Schemi impianto
- Configurazioni software
- Screenshot EMS
- Diagrammi rete
- Configurazioni inverter
FASE 4 – Procedura GSE
La procedura GSE è obbligatoria e si articola in tre fasi.
Comunicazione preventiva Verifiche operative
- Inserimento corretto dati azienda
- Indicazione struttura produttiva
- Inserimento investimenti Allegati IV/V
- Inserimento investimenti FER
- Verifica cronoprogramma
- Verifica importi Attenzione Questa comunicazione crea la “traccia ufficiale” dell’investimento.
Comunicazione di conferma Verifiche operative
- Verifica raggiungimento 20%
- Controllo fatture agevolabili
- Verifica date acconti
- Controllo coerenza documentale Leasing
- Verifica contratto
- Verifica ordine società concedente
Comunicazione di completamento Verifiche operative
- Fine lavori completata
- Interconnessione attiva
- Perizia disponibile
- Certificazione contabile disponibile
- Upload documentazione completa Attenzione
Il beneficio decorre solo dopo:
- completamento procedura;
- esito positivo GSE;
- entrata in funzione del bene.
FASE 5 – Perizia tecnica asseverata
La qualità della perizia sarà probabilmente uno degli elementi più importanti dell’intera disciplina.
Verifiche per il perito Controlli da documentare
- Requisiti Allegato IV
- Requisiti Allegato V
- Interconnessione
- Protocolli comunicazione
- EMS
- Automazione
- Sensoristica
- Funzionamento impianto
- Utilizzo industriale
- Calore di processo
- Integrazione energetica
Errori da evitare
| Errore | Rischio |
|---|---|
| Perizia generica | Altissimo |
| Interconnessione non dimostrata | Altissimo |
| Assenza logiche automatiche | Alto |
| Mancata documentazione EMS | Alto |
| Pompe di calore civili | Altissimo |
FASE 6 – Certificazione contabile
Verifiche contabili Controlli da effettuare
- Riconciliazione fatture
- Verifica beni agevolabili
- Distinzione costi esclusi
- Verifica leasing
- Verifica quote ammortamento
FASE 7 – Monitoraggio pluriennale
Molte aziende dimenticheranno questa fase, ma il decreto prevede obblighi continuativi per anni.
Comunicazione annuale entro 20 gennaio Contenuti
- Investimenti effettuati
- Costi sostenuti
- Previsione utilizzo beneficio
Comunicazione annuale entro 30 giugno Contenuti
- Piano ammortamento analitico
- Quote dedotte
- Utilizzo maggiorazione
Checklist finale “anti-contestazione”
Prima di considerare chiusa la pratica, verifica che siano presenti tutti questi elementi. | Controllo finale | Verifica |
| :--- | :--- |
| Impianto coerente col 105% | ✓ |
| Interconnessione reale | ✓ |
| EMS documentato | ✓ |
| Fatture dettagliate | ✓ |
| Pagamenti tracciabili | ✓ |
| Perizia tecnica robusta | ✓ |
| Certificazione contabile | ✓ |
| Comunicazioni GSE complete | ✓ |
| Documentazione archiviata | ✓ |
| Piano ammortamento coerente | ✓ |
Il vero punto critico dell’iperammortamento 2026
L’iperammortamento 2026 non sembra costruito per incentivare semplici impianti energetici “passivi”.
La normativa premia invece:
- sistemi intelligenti;
- integrazione digitale;
- gestione energetica evoluta;
- interconnessione;
- autoconsumo industriale;
- ecosistemi energetici 4.0.
Ed è proprio su questi elementi che probabilmente si concentreranno:
- le verifiche tecniche;
- le perizie;
- i controlli GSE;
- e le future contestazioni fiscali.
FAQ – Iperammortamento 2026 su fotovoltaico, batterie, pompe di calore e Industria 4.0
Il fotovoltaico rientra nell’iperammortamento 2026?
Sì, gli impianti fotovoltaici possono rientrare nell’iperammortamento quando sono destinati all’autoproduzione di energia da fonti rinnovabili per autoconsumo della struttura produttiva.
Il fotovoltaico residenziale è agevolabile?
In linea generale no. La misura è pensata per investimenti effettuati nell’ambito dell’attività d’impresa e collegati alla struttura produttiva.
Esiste un limite di dimensionamento dell’impianto?
Sì. Il decreto prevede che l’impianto sia dimensionato entro il limite del 105% del fabbisogno energetico annuale della struttura produttiva.
Le batterie di accumulo sono agevolabili?
Sì, i sistemi di accumulo sono espressamente inclusi tra i beni agevolabili quando risultano asserviti all’impianto di produzione da fonti rinnovabili.
Le batterie stand alone rientrano automaticamente?
Non necessariamente. La coerenza con l’impianto FER e la funzione di autoconsumo saranno probabilmente elementi centrali nelle verifiche.
Le pompe di calore sono agevolabili?
Dipende dall’utilizzo. Il decreto sembra ammettere soltanto impianti destinati alla produzione di calore di processo industriale e
non destinati a:
- riscaldamento ambienti;
- climatizzazione civile;
- produzione di acqua calda sanitaria.
Cosa significa “calore di processo”?
Il decreto definisce il calore di processo come:
calore destinato a usi diversi dal riscaldamento degli ambienti e dalla produzione di acqua calda sanitaria.
Una pompa di calore per uffici o capannoni rientra?
Probabilmente no. Le configurazioni dedicate alla climatizzazione civile sembrano ad alto rischio esclusione.
Una pompa di calore industriale può essere agevolabile?
Potenzialmente sì, se utilizzata:
- in un processo produttivo;
- per produzione di calore tecnico;
- per usi industriali documentabili.
Serve obbligatoriamente la perizia asseverata?
Sì. La perizia tecnica asseverata è uno dei documenti centrali della disciplina.
Chi può rilasciare la perizia?
Possono rilasciarla:
- ingegneri;
- periti industriali;
- enti di certificazione accreditati.
Nel settore agricolo anche:
- agronomi;
- forestali;
- agrotecnici laureati;
- periti agrari laureati.
Serve anche una certificazione contabile?
Sì. Il decreto richiede una certificazione contabile rilasciata da un revisore legale o società di revisione.
Cos’è l’interconnessione?
L’interconnessione è la capacità del bene di:
- scambiare dati;
- dialogare con sistemi aziendali;
- ricevere istruzioni;
- trasmettere informazioni. È uno dei requisiti fondamentali dei beni 4.0.
Basta avere una app o un monitoraggio cloud?
No. La semplice connessione internet non basta automaticamente a qualificare il bene come interconnesso ai fini Industria 4.0.
Gli inverter rientrano tra i beni agevolabili?
Sì, soprattutto quando:
- sono interconnessi;
- integrati nei sistemi energetici;
- parte di una configurazione intelligente.
I software EMS sono agevolabili?
Sì.
L’ Allegato V include esplicitamente:
- EMS;
- sistemi di gestione energetica;
- microgrid;
- energy dashboarding;
- bilanciamento carichi;
- demand response.
Cos’è un EMS?
EMS significa Energy Management System.
È un sistema software/hardware che consente di:
- monitorare consumi;
- ottimizzare autoconsumo;
- gestire accumuli;
- coordinare carichi energetici;
- integrare produzione e consumi.
I software cloud possono rientrare?
Sì, se funzionali alla trasformazione digitale e alla gestione energetica dell’impresa.
I software amministrativi rientrano?
In linea generale no. I software puramente amministrativi o di office automation non sembrano coerenti con la logica Industria 4.0 prevista dagli allegati normativi.
I personal computer sono agevolabili?
No.
L’ Allegato IV esclude:
- PC;
- notebook;
- tablet;
- periferiche da ufficio;
- apparati SOHO.
L’iperammortamento è un contributo a fondo perduto?
No. È una maggiorazione fiscale del costo ammortizzabile del bene.
L’impresa riceve subito il beneficio?
No. Il vantaggio fiscale viene recuperato nel tempo tramite quote di ammortamento maggiorate.
L’iperammortamento è un credito d’imposta?
No. A differenza della Transizione 5.0, non si utilizza in compensazione F24.
È compatibile con il leasing?
Sì. La norma prevede espressamente anche il leasing finanziario.
È compatibile con la Transizione 5.0?
Potenzialmente sì, ma serviranno chiarimenti ufficiali sulla cumulabilità e sul divieto di doppio finanziamento.
È compatibile con la Nuova Sabatini?
Potenzialmente sì, perché operano su meccanismi differenti:
- Sabatini → contributo finanziario;
- iperammortamento → maggiorazione fiscale.
È compatibile con le CER?
La compatibilità con le Comunità Energetiche Rinnovabili richiederà probabilmente valutazioni caso per
caso, soprattutto rispetto:
- all’autoconsumo;
- al limite del 105%;
- alla condivisione dell’energia.
È obbligatorio passare dal GSE?
Sì. L’accesso avviene esclusivamente tramite piattaforma GSE.
Quali sono le tre comunicazioni obbligatorie?
La procedura prevede:
- comunicazione preventiva;
- comunicazione di conferma;
- comunicazione di completamento.
Cosa succede se le comunicazioni sono tardive?
Il mancato rispetto delle procedure può compromettere il diritto al beneficio.
Esistono controlli successivi?
Sì.
Il GSE trasmette i dati:
- al MIMIT;
- al MEF;
- all’ Agenzia delle Entrate.
Per quanto tempo durano gli obblighi di monitoraggio?
Potenzialmente per tutta la durata dell’ammortamento fiscale del bene, anche oltre il 2035.
Qual è il rischio più grande?
I principali rischi sono:
- interconnessione debole;
- perizia insufficiente;
- impianti sovradimensionati;
- pompe di calore civili;
- documentazione incompleta;
- EMS non realmente avanzati.
Quali configurazioni sembrano più solide?
Le configurazioni probabilmente più robuste sono:
- FV + accumulo;
- FV + accumulo + EMS;
- sistemi energetici interconnessi;
- microgrid intelligenti;
- piattaforme energetiche integrate Industria 4.0.
Hai domande o dubbi?
Vuoi capire se fotovoltaico, accumulo, EMS o una pompa di calore industriale possono rientrare nell'iperammortamento 2026-2028? Possiamo analizzare il progetto prima dell'ordine e costruire una simulazione tecnica e fiscale difendibile.
